Sete anos após sua interrupção, a obra de duplicação da BR-163 será retomada a partir deste sábado (1º). A ordem de serviço para transformar em realidade esse sonho antigo dos motoristas da rodovia será assinada pelo governador Mauro Mendes durante solenidade em Nova Mutum, às 11h.
A primeira etapa de obras contratada contemplará 86 quilômetros, entre o Posto Gil, em Diamantino (km 507), e a travessia urbana de Nova Mutum (km 593), e deve ser concluída em 24 meses.
Além da duplicação, o projeto contempla pontes e viadutos e a recuperação estrutural completa da pista antiga, num investimento de R$ 620 milhões.
“Esse é um dos trechos mais críticos e por isso demos total prioridade. Essa obra vai ser um marco para a logística de Mato Grosso, colocando fim a um problema que se arrasta há anos e que está sendo solucionado graças à essa medida inovadora do Governo do Estado. Além disso, vai trazer conforto aos motoristas, melhorar o tráfego e reduzir acidentes”, afirmou Mendes.
Os recursos para a retomada das obras de grande porte na rodovia foram garantidos após o Governo de Mato Grosso assumir a concessão da Rota do Oeste, formalizada em 4 de maio desde ano.
Na operação, o Estado aportou R$ 1,6 bilhão, o suficiente para o saneamento da dívida bancária da companhia e para garantir a reativação das frentes de trabalho.
O projeto prevê a execução de todo o saldo de obras previsto originalmente no contrato, que são cerca de 450 quilômetros de duplicação, 34 obras de artes especiais (pontes, trevos e viadutos), além de passarelas e a recuperação estrutural da via. A previsão é que em 8 anos seja investido R$ 7,5 bilhões.

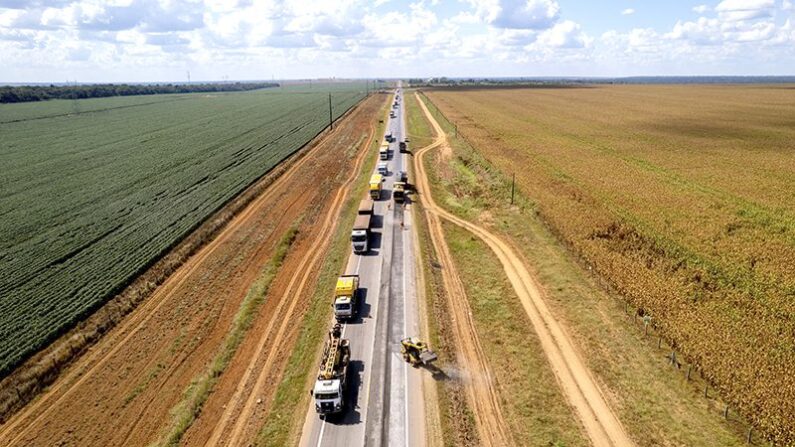

Os serviços terão início à margem da pista sentido norte a partir do km 507, na região conhecida como Posto Gil, em Diamantino, avançando até o km 593,6, em Nova Mutum.
A previsão é que no primeiro ano de obras sejam concluídos 36 quilômetros de pista nova, acostamento, canteiro central, sinalização horizontal e vertical, além da recuperação da via antiga. Neste período também deve ser concluído um retorno em desnível.
Para o segundo ano de obra, está prevista a conclusão dos serviços até Nova Mutum, construção de duas pontes (uma sobre o rio Arino e outra sobre um afluente) e mais dois diamantes (obra de arte relacionada a contornos e retornos) no km 572 e no km 592, em Nova Mutum.
A retomada da duplicação reflete na economia de Mato Grosso, uma vez que movimentará o mercado de trabalho e o valor do frete rodoviário. Durante as obras deste segmento serão empregadas cerca de 530 pessoas e utilizados mais de 220 máquinas.
HISTÓRICO
O trecho de 850,9 quilômetros da BR-163, de Itiquira a Sinop, está concedida à iniciativa privada desde 2014. O contrato estava sob a responsabilidade da Concessionária Rota do Oeste, que suspendeu as obras de duplicação em abril de 2016 diante da negativa da concessão do financiamento de longo prazo por parte dos bancos públicos à época.
As crises política e econômica que se sucederam também impactaram negativamente neste e em todos os outros projetos de concessão de rodovias federais em curso no Brasil.




Enquanto isso nessa currutela temos uma ponte que já entra para historia + de 3 anos de obra, o caos da rotatoria do trevão, tudo sem explicações, sem qualquer cobrança do executivo ou legislativo que são pífios!
